Joint Institute for Nuclear Research
20.03.2023

Chronicles of the 2023 Baikal Expedition. Week 4

March 12. Day 24

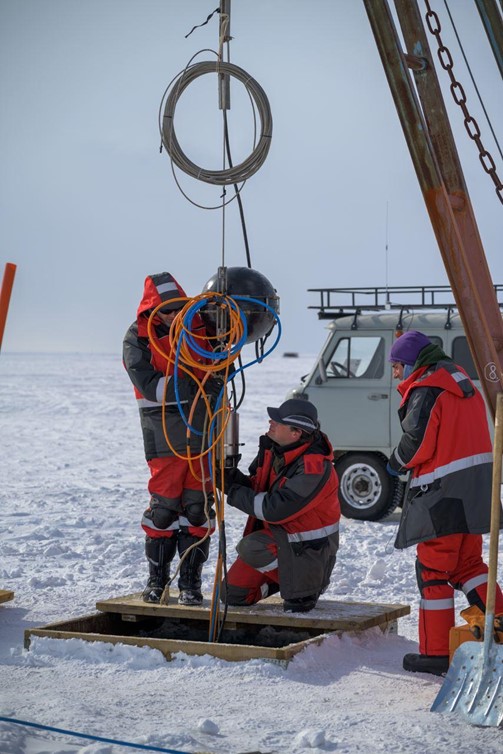

The deployment of new clusters and upgrade of those previously installed are proceeding.

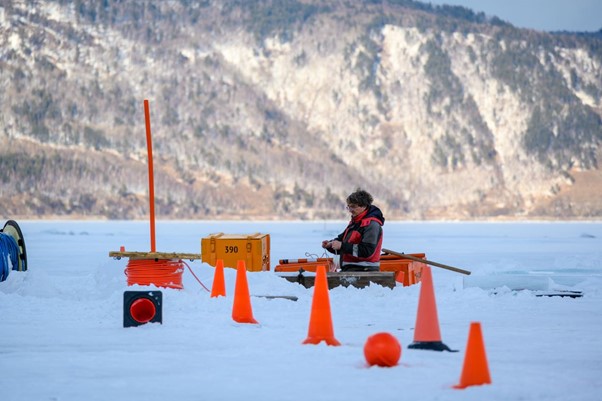

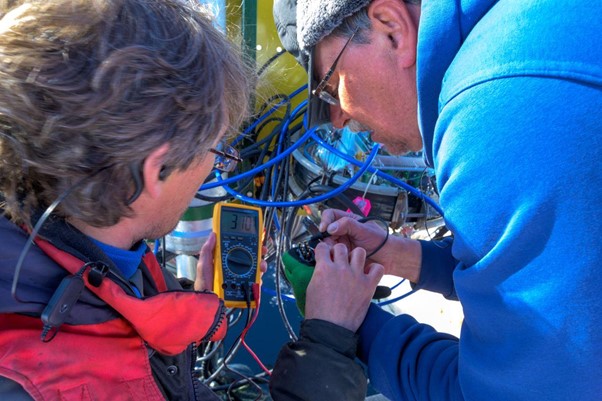

The cause of the fault of the string module acoustic line on String 4 of Cluster 2 has been identified at the shore lab. All the modules of String 8 and 4 of Cluster 1 are installed and tested.

Today, the bottom cable laying has been interrupted due to the breakage of the ice-cutter. It is being repaired.




13 марта.  День двадцать пятый

На 11-ом кластере идет процесс сборки оптоволоконного наконечника центра кластера.

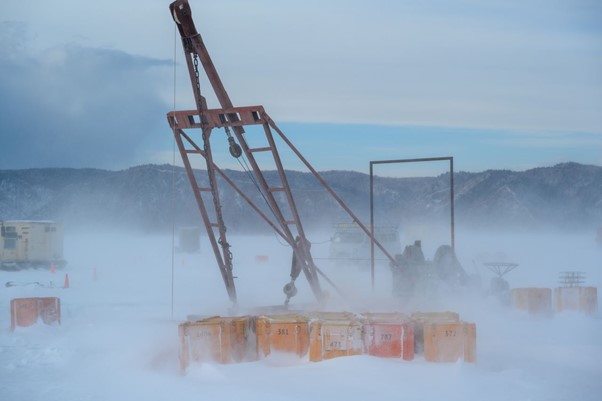

Порывы ветра достигают 18 м/с. Ледовые уличные работы приостановлены.

Прокладочные работы: починили ледорезку, проверили ее в деле.

Прошлой ночью статическим электричеством вывело из строя электронику в ледовых комплектах связи. Более-менее восстановлены комплекты в оранжевом и в четвëртом кунге. Есть предположение, что наводка идëт от длинных, разложенных по льду, электрических кабелей.



14 марта. День двадцать шестой

Новости с 11-го кластера: на 4-ой гирлянде установлены все модули, станция погружена на глубину; к 3-ей гирлянде подо льдом проложена перемычка с центральной майны, тесты пройдены успешно, установлен крест и буй.  Первая гирлянда нового кластера полностью в сборе!

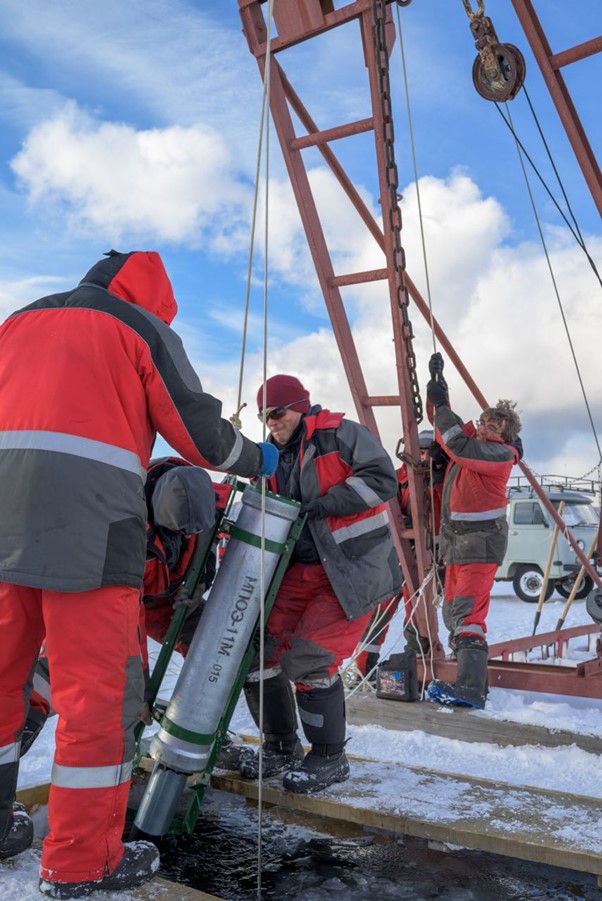

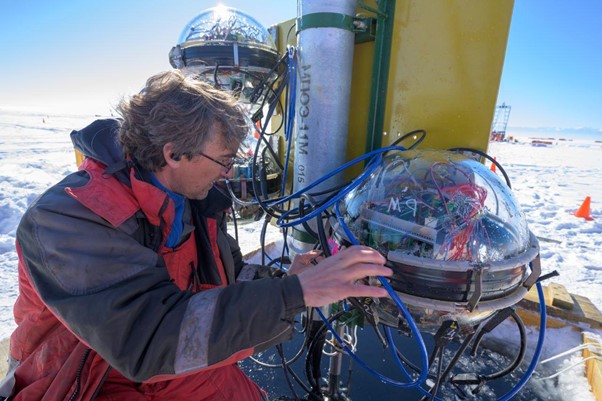

Почищены от наросшего льда все майны кластера, многие из которых давно не трогались. Произведена шнуровка во все периферийные майны. Установлен оптоволоконный наконечник, которым заканчивается донный кабель, на щит центра кластера.

Прокладочные работы: проложили еще 500 м донного кабеля, подошли к отметке 900 м. Пока все идет хорошо.

На ранее установленных кластерах продолжаются  работы по их модернизации.

Над лагерем наблюдалось крайне редкое природное явление - радужное облако.



15 марта. День двадцать седьмой

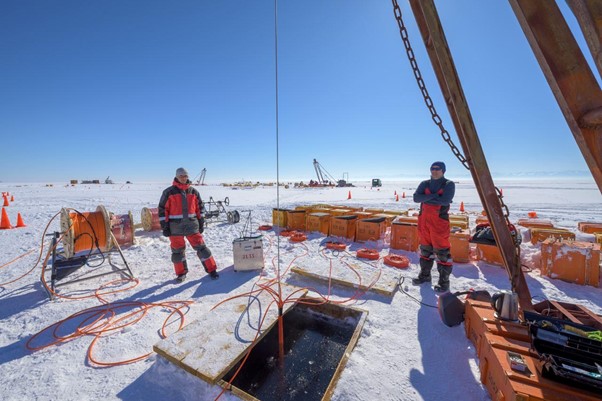

Сегодня были продолжены работы по монтажу 11-го кластера: работы шли на 5-ой и на 7-ой гирлянде, а также в центре кластера, где установили модули на щит.

Работы по прокладке донного кабеля: прошли 1300 метров до отметки 2200 м. Всё хорошо.

На ранее установленных 1-ом, 2-ом и 8-ом кластерах продолжаются работы по их модернизации.

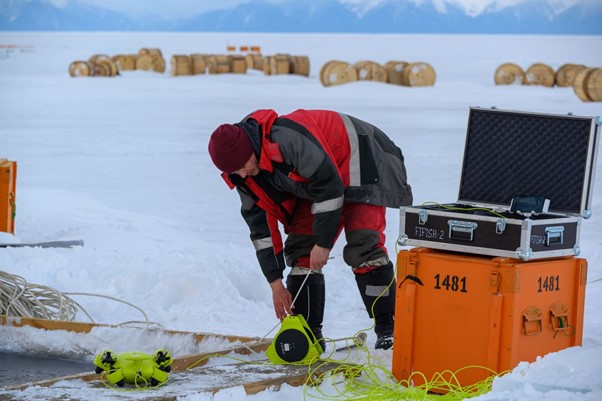

На 12-ом кластере разложены по майнам все катушки с секционными кабелями.

Погода сегодня менялась несколько раз на дню. Утром была тишь да благодать. К обеду налетел мощный снегопад так, что видимость была несколько сот метров. А вечером - пылающий закат.



16 марта. День двадцать восьмой

Новости с 11-го кластера: 5-ую гирлянду смонтировали до шестого оптического модуля верхней секции; на 6-ой установлены якорь, донный акустический модуль и шесть оптических модулей. Якорь оказался на 60 кг тяжелее нормы. Счистили с него снег и лед  как сверху, так и снизу. Сразу полегчал на 20 кг. Больше чистить не стали.

На 4-ой гирлянде 1-го кластера смонтированы модуль гирлянд и верхняя секция. Тесты пройдены успешно! Гирлянду завтра можно ставить в штатное положение.

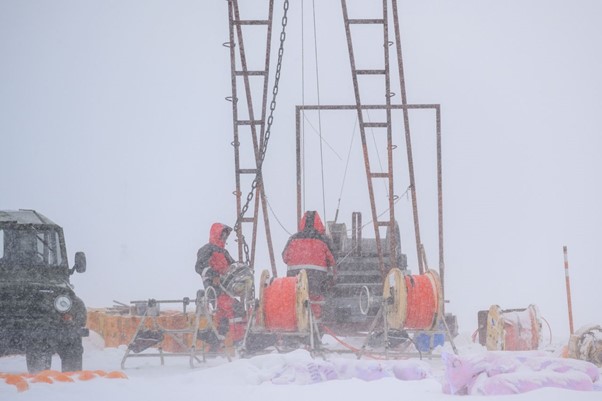

Продолжаются работы по прокладке донного кабеля: сегодня проложили еще 400 метров до отметки 2600 м. Было несколько небольших поломок, которые удалось починить.



17 марта. День двадцать девятый

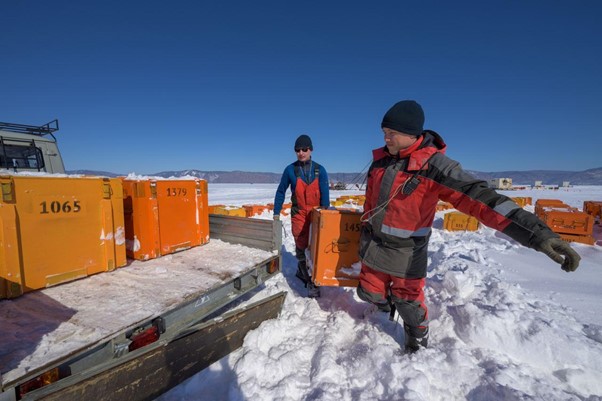

Полным ходом идут работы по монтажу 11-го кластера: на 5-ой гирлянде смонтировали все модули, погрузили станцию на глубину; 6-ую гирлянду смонтировали до пятого оптического модуля верхней секции (почти две секции за день!). Начался монтаж 9-ой гирлянды: привезли 36 ящиков с оптическими модулями, ящики с 90-метровыми кабелями, катушки с секционными кабелями, инструменты, песочницу со щитами, кассетницу, сани, кунг, лебедку, якорь, растянули линию питания до генератора. Во второй половине дня началась сборка станции. Успели смонтировать центральный модуль нижней секции. А вчера здесь была снежная гладь, не было даже колышка…

Продолжаются работы по модернизации 1-го и 8-го кластеров.

Работы по прокладке донного кабеля: сегодня проложили еще 1000 м донного кабеля, до берега осталось 900 м.

Чувствуется нехватка сломанной буханки (отвалился тросик педали газа), приходится издалека носить тяжелые вещи на себе, несколько нарушена транспортная коммуникация берег-лагерь.



18 марта. День тридцатый

Продолжаются работы по установке 11-го кластера: на 4-ой и 5-ой гирлянде установили крест и буй, станция полностью в сборе; на 6-ой смонтировали все модули, опустили станцию на дно; на 9-ой гирлянде смонтировали лазер между 1 и 2 секциями, установили центральный модуль 3-ей секции.

Работы по прокладке донного кабеля: проложили кабель на финишном участке до отметки берегового якоря в 4500 м. Первая в этом сезоне прокладка завершена успешно!

Фото и текст Баира Шайбонова.
