Chronicles of the 2023 Baikal Expedition. Week 3

March 5. Day 17

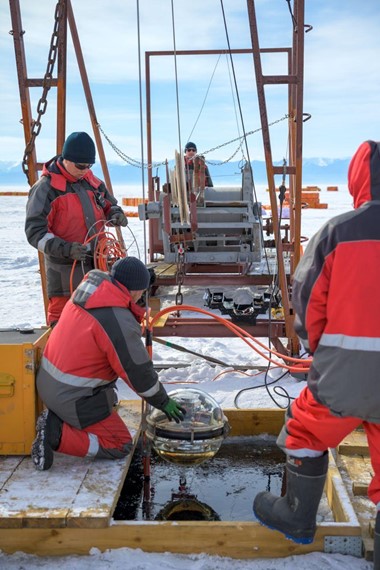

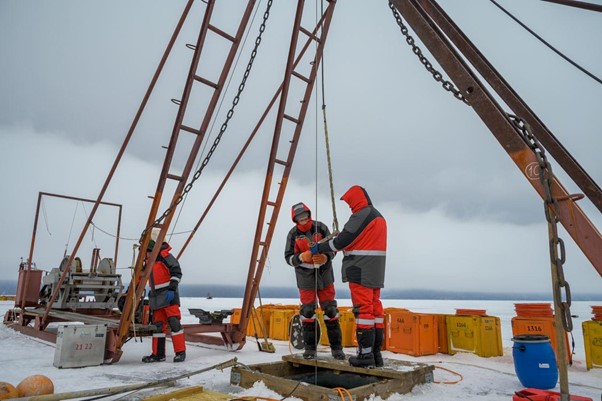

Today, the installation of Cluster 11 has proceeded — the bottom and the middle sections of String 1 were assembled, the anchor of String 8 was installed and the string was mounted right to the bottom central module. String 7 was also assembled right to the bottom central module, and a hand winch was installed on String 2.

The news from the shore laboratory… Central modules and string modules are being tested before transporting them to the ice site. Several modules have to be opened in order to add some silica gel inside (sensors display high humidity). Today, a nitrogen-drying method without opening the sphere was applied to one of the central modules as an alternative to the module unsealing. Three drying cycles followed by settling of the closed module resulted in an insignificant effect — humidity was reduced from 54 to only 46%.

Preparation of tomorrow’s meeting on the Neutrino Programme of the RF is in full swing. We are awaiting some officials coming to the shore station.



6 марта. День восемнадцатый

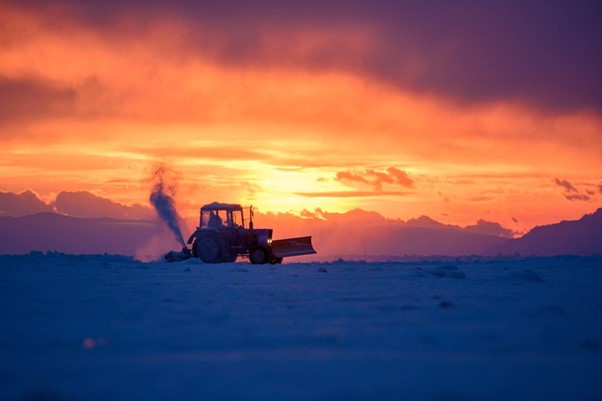

Работа идет полным ходом: сборка кластеров, ремонт и тестирование модулей, проверка каналов. Расчистили трассу для прокладки донного кабеля от лагеря до берега.

Официальные лица приезжали… В Береговом центре прошло совещание по Нейтринной программе РФ, Ледовый лагерь посетили представители девяти ведущих научно-исследовательских институтов и университетов.



7 марта. День девятнадцатый

Сегодня продолжили сборку 11-го кластера: установили все модули на 1-ую, 7-ую и 8-ую гирлянды.

Закончили разметку трассы под прокладку донного кабеля для 13-го  кластера. Через каждые 100 м выставлены вешки, размечен начальный трехсотметровый участок в ледовом лагере.

Спланированы и подготовлены участки трассы, проходящие через торосы. В ледовом лагере сделаны майны под прокладочную и якорную лебедку, подводным дроном проводится шнуровка между ними на расстояние 300 м.

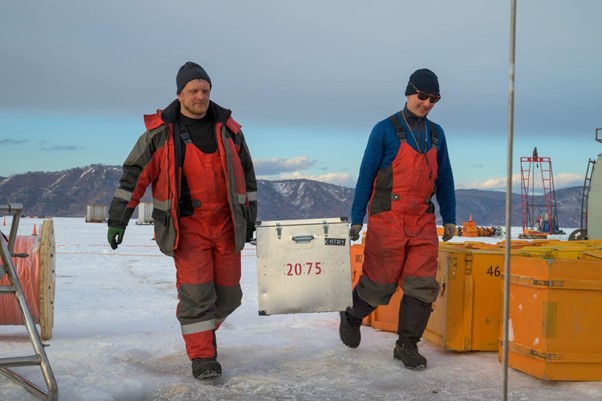

На сегодняшний день протестировано в общей сложности 411 оптических модулей. Восемь из них отбракованы. Тестировочный кунг перебрался на месторасположение  12-го кластера.

По базе, как у себя дома, бродит лиса, которая впервые была замечена еще в начале января дежурным.



8 марта. День двадцатый

Продолжили сборку 11-го кластера: погрузили на глубину 8-ую и 7-ую гирлянды, на 1-ой повесили на бревно станцию, отправили лебедку на намотку следующего несущего троса. На 8-ой гирлянде 1-го кластера подняли станцию с глубины, разобрали верхнюю секцию, сняли модуль гирлянды и увезли на диагностику на берег. Станция разбиралась в 2018 году. На контрасте очень чувствуется прогресс последних лет в технологии монтажа/демонтажа старых и новых гирлянд.

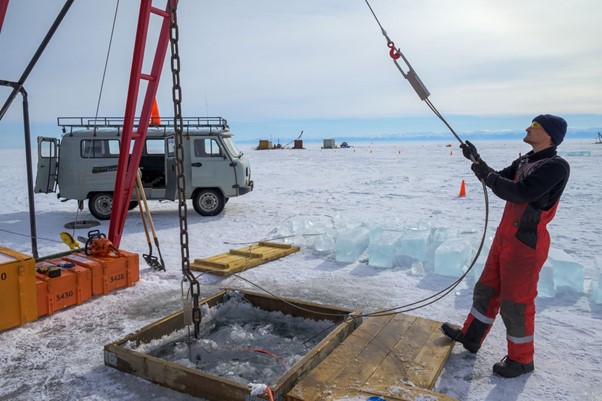

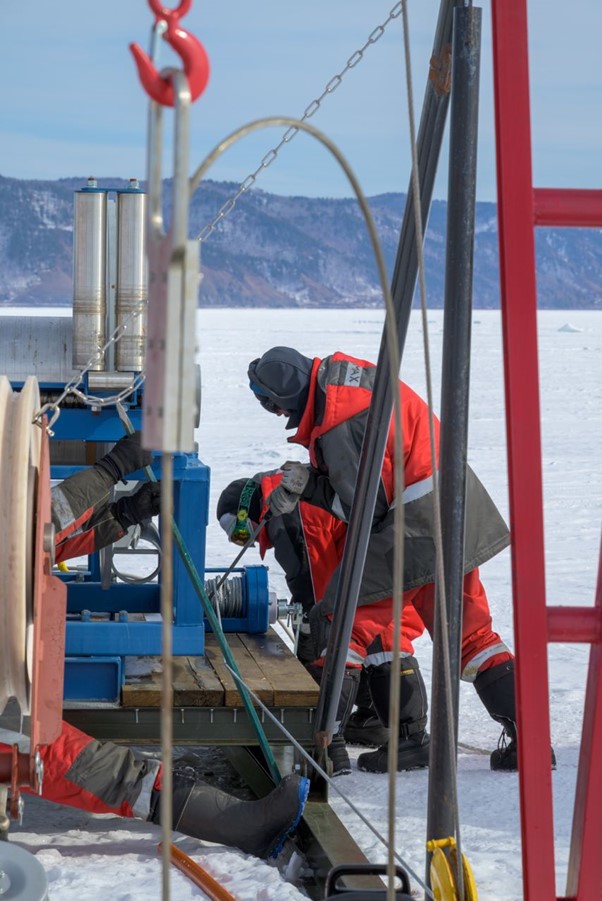

Продолжаются работы по прокладке донного кабеля. Завершили расчистку и планирование первой трассы для 13-го кластера. Разметили вторую трассу для 12-го кластера. Закончили намотку кабеля на вторую прокладочную лебедку. Завершили шнуровку майн в ледовом лагере. Предстартовая готовность к началу прокладки первого кабеля для 13-го кластера.

P. S. Шнуровка ― проброска веревки из майны в майну подо льдом с помощью подводного дрона. Веревка нужна, чтобы потом протащить подо льдом кабель.



9 марта. День двадцать первый

Продолжаются работы по установке новых и модернизации ранее установленных кластеров.

Работы по прокладке донного кабеля: вывезли технику на лед, начали прокладку ледового кабеля для 13-го кластера, набор кабеля на морскую лебедку для постановки якоря. Расчищаем и планируем трассу для 2-го кабеля 12-го кластера.

Опять на склоне горы пасутся шесть косуль. А в километре от базы лесник фотоловушкой зафиксировал стадо кабанов.



10 марта. День двадцать второй

Сегодня продолжили сборку 11-го кластера: на 3-ей гирлянде смонтировали 34 оптических модуля, на 8-ой установили щит центра кластера.

На 1-ом и 2-ом кластерах идут работы по их модернизации.

Продолжается набор кабеля с прокладочной лебедки на морскую под водой. Это нужно для того, чтобы не резать лед в черте лагеря. Расчищали и планировали кабельную трассу для 12-го кластера.

Сегодня было особенно ветрено и холодно. Похоже, что это был самый холодный день, все немного замерзли.



11 марта. День двадцать третий

Продолжаются работы по установке новых и модернизации ранее установленных кластеров.

На 11-ом кластере: на 3-ей гирлянде установили два верхних оптических модуля и модуль гирлянды; на 4-ой гирлянде установили якорь, смонтировали шесть нижних оптических модулей и центральный модуль первой секции.

Прокладочные работы: установили морской якорь в расчетной точке.

Начали прокладку кабеля для 13-го кластера, проложили первые 400 м!
